【项目进行时】南漳抽水蓄能电站进入下水库大坝左岸坝基处理与混凝土浇筑阶段

作为目前华中地区在建装机规模最大的抽水蓄能项目,南漳抽水蓄能电站自开工建设以来稳步推进。目前,项目已进入下水库大坝左岸坝基处理与混凝土浇筑阶段。项目建成投运后,将通过“削峰填谷”模式稳定电网运行,每年提供约20亿度清洁电能。

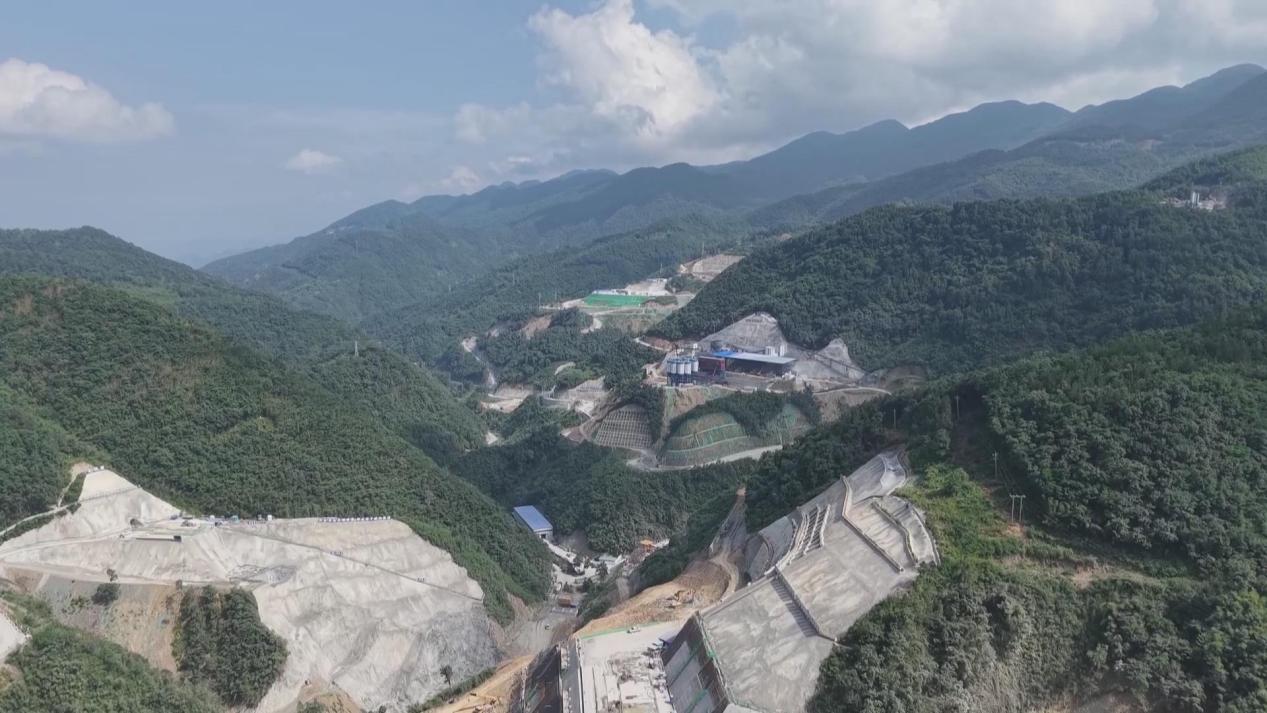

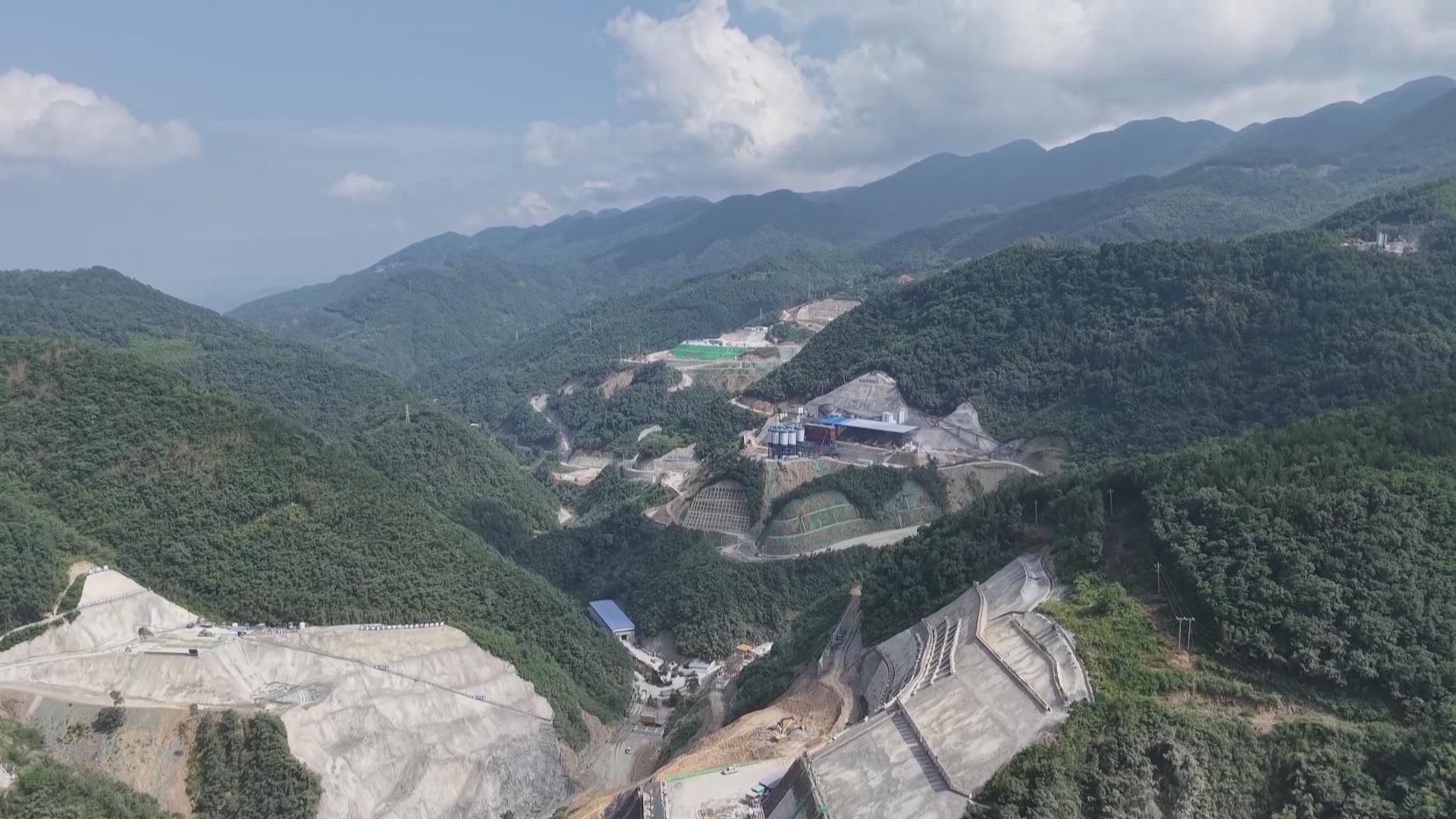

下水库是整个抽水蓄能电站运行的重要基础。建成后,库容将达到1055万立方米,相当于4220个标准游泳池的蓄水量。电站常态化抽水、发电作业,会让下水库水位产生近40米的大幅涨跌,稳固大坝边坡、筑牢工程基底,是项目建设的关键核心工序。

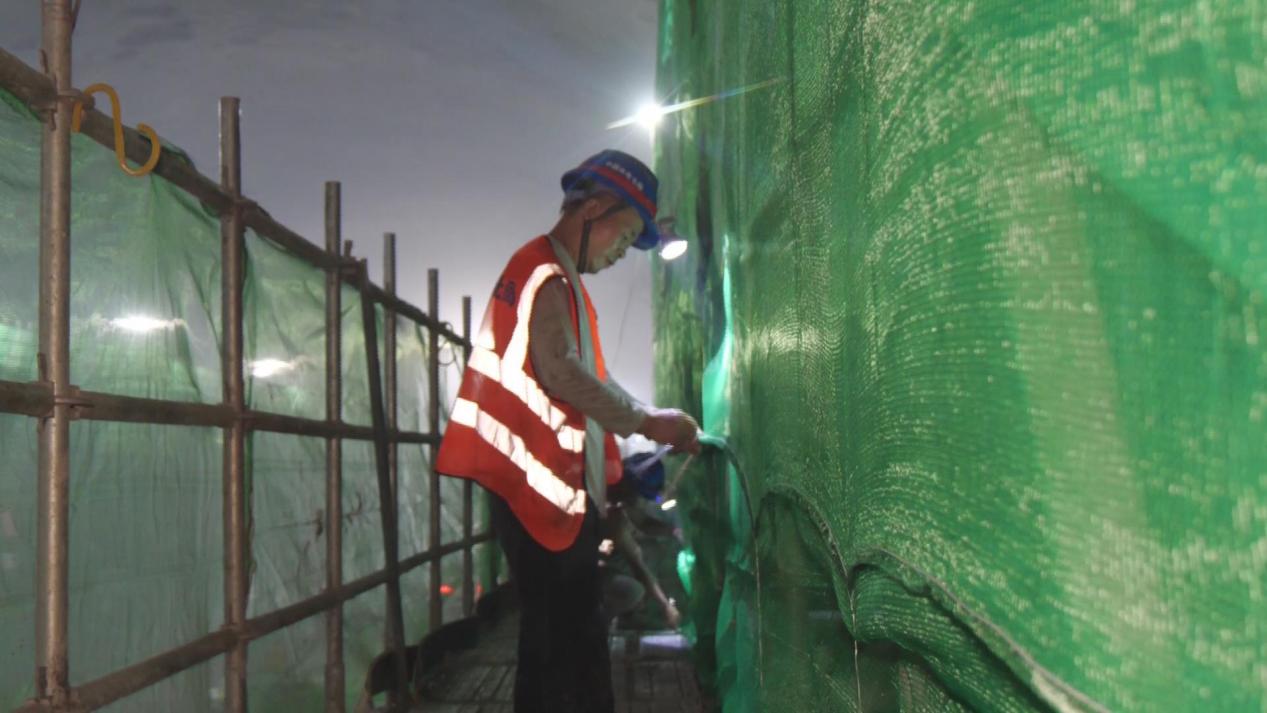

中国三峡建工(集团)有限公司湖北南漳抽水蓄能项目部副主任范冬冬说:“下水库大坝左岸开挖已完工,右岸开挖支护推进至坝顶高程,现阶段正开展左岸坝基处理与混凝土浇筑作业。”

南漳抽水蓄能电站能够落地建设,得益于得天独厚的自然禀赋。早在2009年,湖北便完成全省百余处抽蓄资源踏勘,最终敲定南漳站点。当地优越的山地地形、充足的水源条件,既适配大容量抽水蓄能电站建设需求,又充分匹配襄阳及鄂西北区域庞大的工业用电和民生用电需求。

县抽水蓄能指挥部办公室工作人员余言说:“电站的上下水库天然垂直落差能达到500多米,山谷封闭性也好,天然适合建设高水头、大容量抽蓄电站。电站以洞河作为取水水源,足够支撑电站年发电用水160亿多立方米。”

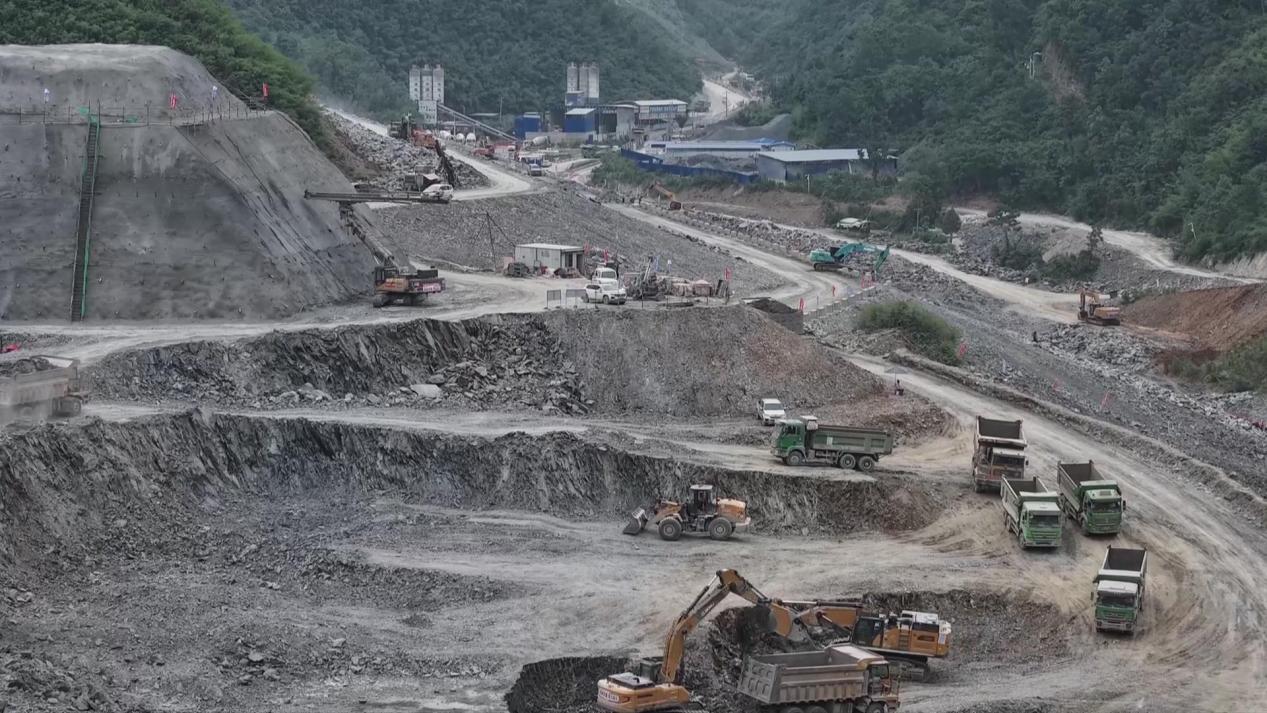

把水从山下抽到山上,再放下来发电。原理看似简单,工程建设却殊为不易。在抽水蓄能的发电机厂房内,开挖施工正酣。

中国三峡建工(集团)有限公司湖北南漳抽水蓄能项目部工程管理部主任邴林说:“厂房的总长度是233.8米,宽度方向上,顶上是27米,后续我们这个厂房会有一个桥基,去把机组吊起来进行安装。所以我们现在是要给这个桥基做一个基座,你看我下面脚底下这根锚杆,后续就靠岩体和钢筋本身的拉力,要把整个岩台全部拉住,后面给这个桥基做力的支撑。”

电站将依托“低谷抽水、高峰发电”的削峰填谷模式,用电低谷时将下水库水资源抽至上水库储存,用电高峰时放水发电,精准调剂区域用电负荷。

中国三峡建工(集团)有限公司湖北南漳抽水蓄能项目部工程管理部主任邴林说:“到时候我们这个厂房里面会布置6台30万千瓦的机组,全面投产后,每年的发电量是20亿度。”

项目1至6号机组将于2030年完成投运,每年可节约标准煤68.2万吨,减少二氧化碳排放约170万吨,有效优化区域能源结构、提升电网应急调峰和供电保障能力。

县抽水蓄能指挥部办公室工作人员余言说:“快速推进进厂道路、连接路、供水供电工程、土地不动产权证办理等工作,保证电站项目建设主体工程按节点推进,全力确保2028年首台机组发电目标如期实现。”


记者:杨澳/邹宝剑|编辑:赵武
