新年伊始,南漳抽水蓄能电站正加紧施工建设,快速推进工程进度,为今年2月份主体工程全面开工做好准备。近日,湖北新闻《奋进中的湖北·实战开门红》栏目聚焦南漳抽水蓄能电站,对企业全力冲刺“开门红”进行报道。

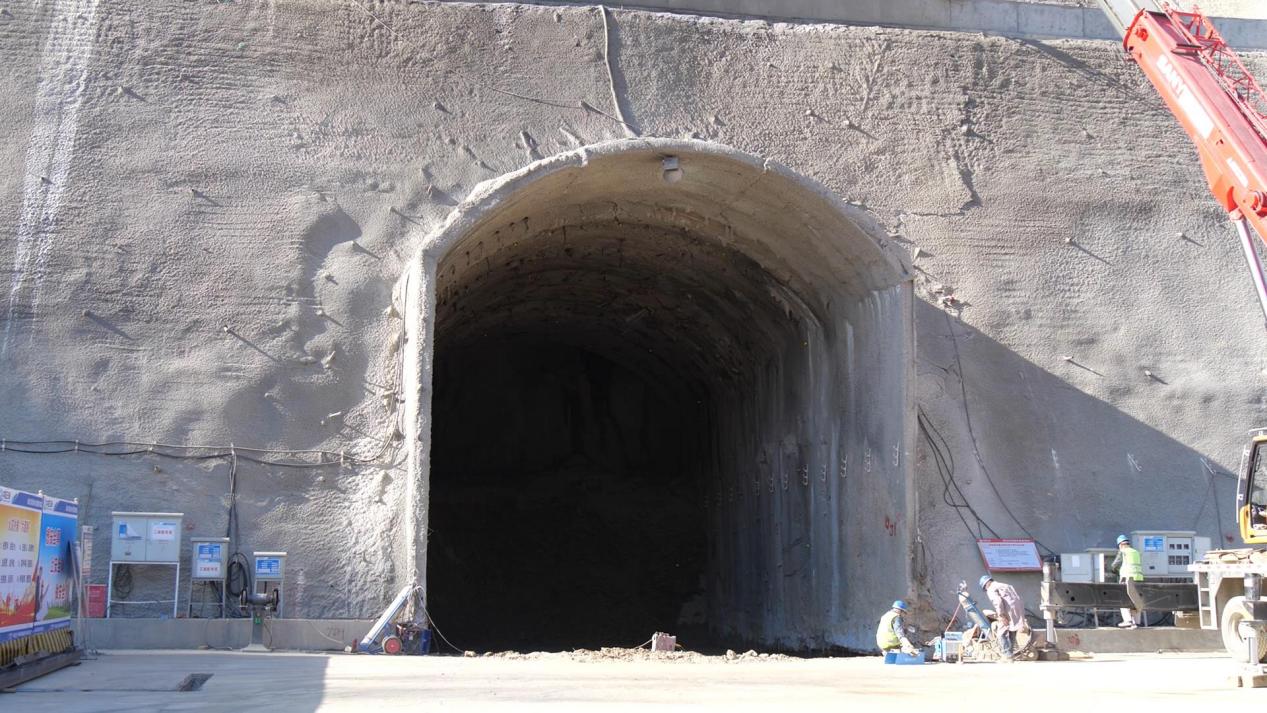

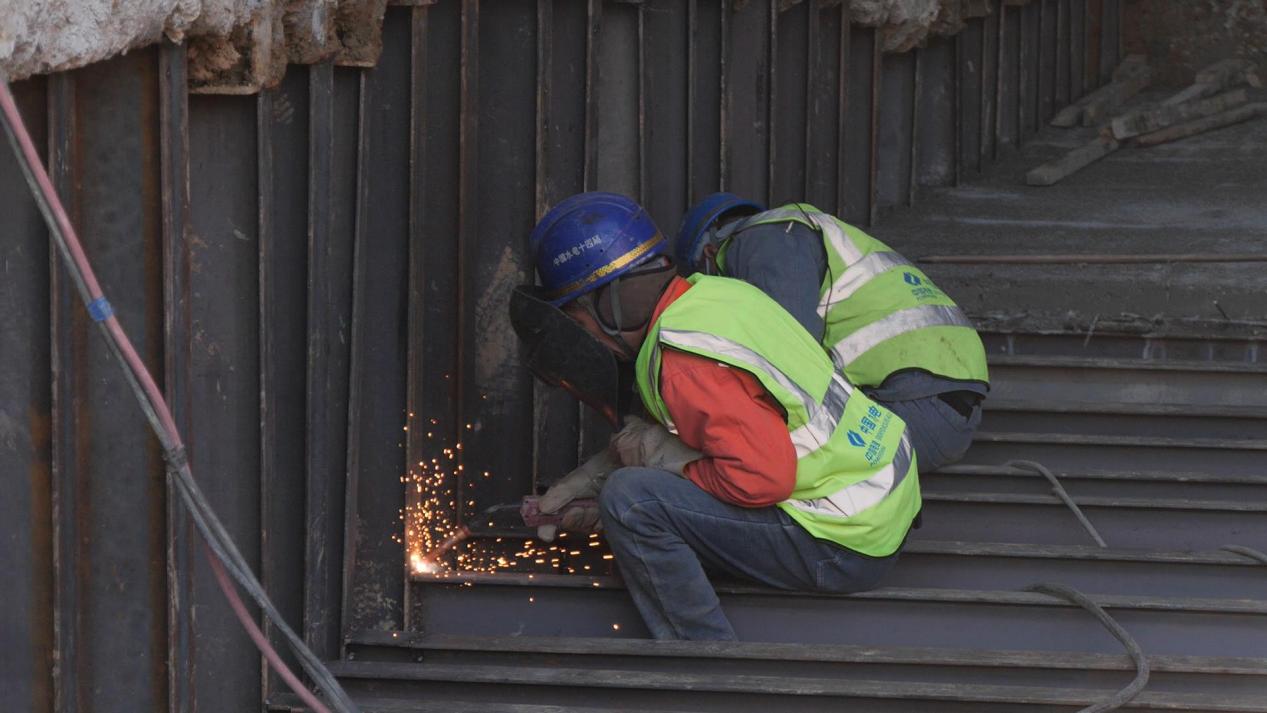

湖北台襄阳记者站张雪晶说:“我现在所在这个位置是湖北省第二大抽水蓄能电站——南漳抽水蓄能电站的施工现场,施工人员正在加强洞口处的支护管理,为下一步进场交通洞的开挖进行准备工作。大家可以看见,目前这里仅开挖22米,但一季度末,这里将开挖到200米。今年下半年,一个1722米深的电站厂房安全通道将展现在大家面前,这里也是未来电站设备进出、人员出入的主要通道。”

2024年10月,投资108亿元的南漳抽水蓄能电站项目正式启动工程建设,总装机180万千瓦,是襄阳市唯一纳入国家《抽水蓄能中长期发展规划(2021—2035年)》的“十四五”重点实施项目,具有调峰、填谷、调频、调相、储能等功能,承担着维护鄂西北电网安全稳定、促进区域清洁能源发展的使命。项目全部建成后,年发电量20亿千瓦时,年产值超过20亿元。

目前,进厂交通洞正在开挖,两条施工供电线路正在快速建设,上水库、输水系统、发电厂房、下水库等主体工程将于今年2月开工建设,预计2030年6台机组全部建成投产。
南漳抽水蓄能电站工程管理部业主代表周高生说:“南漳抽水蓄能电站目前正在开展的有两大部分,一部分就是我们场内的交通道路施工,第二部分就是我们场外的,就是施工供电线路在施工。一季度我们有两大任务,第一个任务就是我整个主体工程全面开工,上水库、地下厂房,和下水库的一个开挖。第二个就是它的主要节点任务,就是我们地下厂房第一层开挖要完成70%,进厂交通洞要完成200米开挖,这就是我们一季度主要的节点目标。”
